Авторы: Екатерина Пужанова
Что общего у большинства провальных проектов? Разбираем, как слабая проработка решений приводит к срыву сроков и росту бюджета.
Завод в Бразилии подорожал в шесть раз, а месторождение в Казахстане - почти вдвое. Эти проекты принято объяснять ошибками планирования, подрядчиками или внешними событиями. В обоих случаях дело было не в подрядчиках и не в погоде, а в том, что решения принимались на «слабой основе».
Более 20 лет я занимаюсь управлением проектами, а последние годы независимой экспертизой крупных инвестиционных проектов в нефтегазовой отрасли, нефтехимии, энергетике, металлургии и инфраструктуре. Ошибки неизбежны в любом проекте. Разница лишь в том, что одни платят за них собственным опытом, а другие умеют извлекать уроки из чужих.
Через экспертизу ПМСОФТ проходят проекты с бюджетами от нескольких до сотен миллиардов рублей. Такой опыт позволяет видеть не отдельные случаи, а закономерности, формирующиеся одновременно в разных отраслях. На основе этого мы наблюдаем, какие практики работают, какие становятся источником риска и какие тенденции через несколько лет начинают обсуждаться как новые отраслевые стандарты – и становятся методологией управления проектами для всех.
Когда проблема не в проектной команде
Один из наиболее показательных примеров - строительство металлургического комплекса в Бразилии, когда проект, больше миллиарда евро, вырос почти в 6,5 раз. Обоснование выглядело безупречным: завод в районе Санта-Крус в Рио-де-Жанейро рядом с портом и местной добычей руды, две доменные и две кислородные печи, коксохимия, аглофабрика, своя электростанция на технологических газах, 5 млн тонн стали в год и экономия до 55 долларов на тонну против производства в Германии.
Хронология:
Итог: вместо 1,9 млрд евро завод стоил 12 млрд. Балансовая стоимость - 3 млрд, а продан актив был за 1,5 млрд евро, уже как токсичный, на фоне публикаций об экологических нарушениях в прессе. Председатель наблюдательного совета компании сформулировал это так: «Сначала нам не повезло, потом наступила неудача». Официальный вывод точнее: руководство основывало решения на чрезмерно оптимистичных прогнозах и слишком долго не сообщало наблюдательному совету о проблемах. Они не обманывали - они недооценивали ситуацию и не пересматривали прогноз вовремя.
Этот кейс я разбираю с руководителями различных проектов уже несколько лет. Среди полученных уроков называют: проблемы подрядчиков, смену экологических норм, протесты местных сообществ, смену контрактной стратегии, изменения технических решений, задержки в разрешениях и в строительстве, слабую проектную команду, ложную отчетность. Но главная проблема заключается не в этом – в недостаточной проработке ранних этапов проекта, тех, что лежат в основе этапно-гейтового подхода (стейджгейта), и в оптимизме как «слабой основе» принятия инвестиционных решений.
Именно такое сочетание – «слабая проработка и избыточный оптимизм» - чаще всего стоит за крупными проектными провалами.
Ошибки, которые повторяются десятилетиями
Несмотря на развитие технологий и управленческих инструментов, причины провалов крупных проектов остаются удивительно похожими. Эдвард Мэроу, основатель Independent Project Analysis, за 40 лет проанализировал более 10 000 проектов, свел наблюдения к семи урокам, приведу ключевые:
«Я хочу оставить все себе» - стремление распределить выгоды проекта еще до того, как создана устойчивая основа для его реализации. Когда участники подходят к проекту с целью забрать максимум «частей пирога», они теряют из вида распределение стоимости, которое обеспечивает стабильную основу для реализации.
«Я хочу это сейчас» - давление сроками губит больше проектов, чем любой другой фактор. Желание начать строительство как можно раньше приводит к распараллеливанию работ при недостаточной проработке решений. В результате сроки редко сокращаются, а стоимость и количество изменений растут. Последовательная схема реализации проектирование-поставки-строительство более продолжительна и минимизирует риск, а с Fast Track с почти полным запараллеливанием требует очень высокой зрелости команды в управлении проектом.
«Подрядчики должны нести риск — они же реализуют проект» - убеждение, что основные риски можно передать подрядчику. На практике подрядчик способен принять лишь ограниченную часть рисков, EPC-подрядчики почти не имеют активов и не могут нести убытки масштаба заказчика. Статистика за 150 лет развития EPC: только 1 из 4 проектов укладывается в 10% от первоначального срока, лишь 31% — в 10% от бюджета, а 30% работ EPC — это переделки (данные ENR).
Компании, которые извлекают уроки из подобных ошибок, используют и внедряют этапно-гейтовый подход (Stage-Gate) как конвейер для проектов. Его проектная логика проста: проект проходит через последовательные этапы оценки, выбора, определения и реализации. Крупные решения привязаны к гейтам - точкам перехода между этапами - и связаны с системой принятия решений компании. Качество проработки на гейте измеряется показателями инвестиционной экономики и чек-листами только после подтверждения достаточной степени готовности проекта.
Что такое этапно-гейтовый подход (стейджгейт)
Родоначальник этой логики в нефтегазе - BP: компания приобрела Amoco как актив со сверхэффективной реализацией инвестпроектов, ей нужна была универсальная схема вне зависимости от страны и организационной модели, методология Amoco по управлению капитальными проектами с применением стейджгейт – стала новой управленческой моделью BP.
Второй кейс - Chevron: в 1980-е компания вела пять крупных проектов сразу, и риск даже одного мог пошатнуть ее стоимость. Chevron оценила предсказуемость проектов, в 1991 году разработала свою методологию, а в 1997-м создала внутренний центр компетенций Project Resources Company. Объем капвложений после этого устойчиво повышался при более высокой эффективности инвесткапитала.
Гейты – как шлагбаумы – закрыты по умолчанию. Они призваны останавливать проекты с низкомаржинальной экономикой с бизнес-кейсом на завышенных ожиданиях по отдаче, с затратами капитала больше необходимого. Мы видим, что во многих компаниях гейты часто необоснованно открыты, и проекты с незавершенной проработкой свободно переходят дальше.
Интересная статистика - компании, которые не следовали процессу стейджгейта, ускоряются при потере в качестве, необоснованно срезают этапы - теряют около 45% NPV, следовавшие частично — около 22%. Положительный эффект дает только полное следование. Задача стейджгейта не в том, чтобы протащить проект от начала до конца, а в том, чтобы вовремя отказаться от того, что не складывается по рыночным возможностям, стоимости, срокам, проектной и технической реализуемости.
Настоящий источник риска
Исследования Бента Фливбьерга показывают, что за большинством превышений сроков и бюджетов стоят три причины: оптимистическая предвзятость, стратегические искажения и недооценка рисков. На практике это означает простую вещь: чем хуже проработан проект, тем привлекательнее обычно выглядят его прогнозы. Именно поэтому зрелые организации уделяют особое внимание проектной экспертизе на гейте - независимой оценке качества и готовности проекта. Качество проработки — измеримая величина. Индекс качества, в мире распространен FEL, а в российской практике мы применяем индекс ПМСОФТ PRII, Project Readiness & Integration Index, который показывает четкую закономерность: у компаний с утвержденным процессом контроля качества проработки индекс на момент утверждения проекта существенно выше, а корреляция качества проработки с итоговой стоимостью и длительностью прослеживается вне зависимости от отрасли.
Два кейса из практики проектной экспертизы ПМСОФТ
С 2021 года ПМСОФТ системно проводит независимую экспертизу инвестиционных проектов различных отраслей.

Несколько наших примеров. Банк решал: давать кредит на проект капитального строительства или нет. К банку отошел актив с выполненным проектированием и замороженным строительством. Достижимость бизнес-целей оказалась высокой, но качество исходных данных (та самая «надежная основа») – в желтой зоне, а реализация — целиком красная зона: стратегий закупок и приемки работ нет, модель ценообразования и проработка контрактов не сделаны, контроль проекта существовал в виде графика-справки, понимания пусконаладки и операционной готовности не было. Мы порекомендовали усилить команду в части компетенций реализации и пересчитать срок: по нашей оценке, он уходил вправо примерно на 30%. Банк одобрил средства, определив при этом уровень директоров проекта. Проект был реализован на 30% дольше, без превышения стоимости, и окупился фактически за первый год эксплуатации.
Акционер решал: продолжать инвестировать в промышленный проект или вложить средства в другой бизнес. Формально ФИР было пройдено, шла закупка основного оборудования. Мы просчитали сценарий и получили вероятность реализации в заявленный срок и стоимость менее 5%. Проект вернули на доработку, изменили схему реализации и контрактную стратегию, скорректировали проектный офис. Команда предложила «доработать по ходу», акционер согласился под обязательства по компенсации убытков. Проект сдали на год позже и дороже.

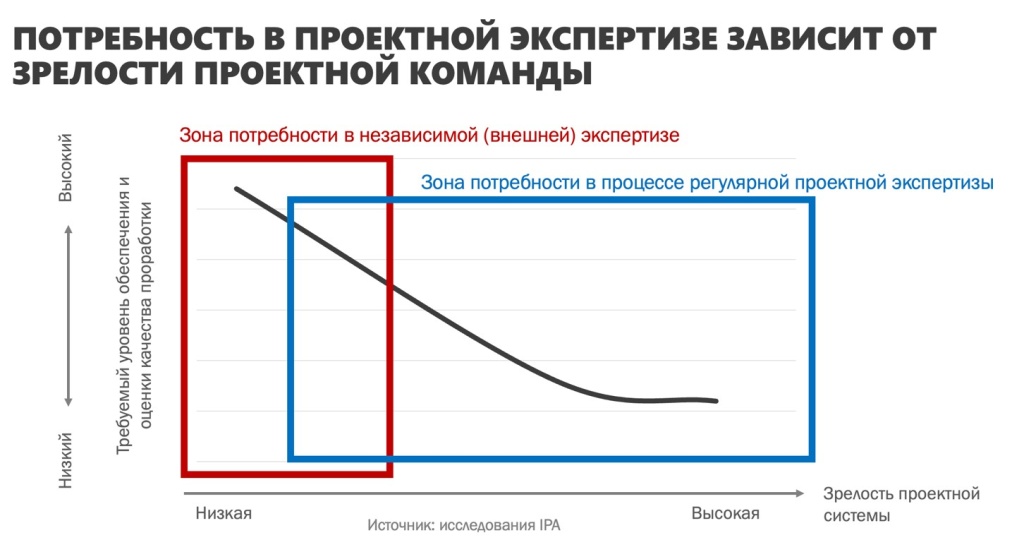

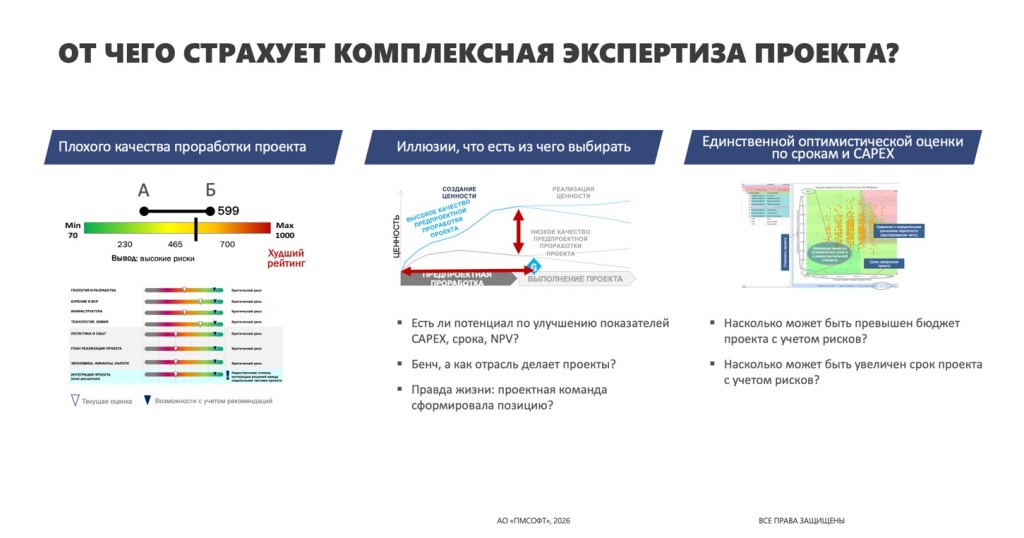

Закономерность такая: если спросить проектную команду, как у нее дела, ответ всегда будет оптимистичным. Я не видела ни одной команды, которая сказала бы «здесь мы не доработали, тут сплошные риски». Мы следуем правилу - одна оценка - это практически всегда иллюзия качественного решения. Зрелым командам достаточно внутренней экспертизы и системы ашурансов - независимых экспертиз, встроенных в график проекта: обзор стоимости, обзор контрактной стратегии, обзор календарно-сетевого графика, валидация оценки стоимости, риск-сессии, HAZID и HAZOP, предпусковой PHSER и др.

Что нового мы наблюдаем за последнее время в управлении проектами как аналитики крупных проектов
Наиболее интересное изменение, которое мы отмечаем по результатам экспертиз последних лет, связано с постепенным отходом от классической модели Stage-Gate к «нечеткой» (fuzzy) логике.
Анализ проектов различных отраслей показывает новую тенденцию: компании пока не меняли свои золотые стандарты и используют классический поэтапный подход, но стадии выбора, определения и даже ФИР все чаще проходят быстро и без необходимой глубины, создавая слабую, «неясную» базу для решений.
Свежий пример. Инвесткомитет поручил проработать риски того, что проект расширения производства, под который уже есть план заказов, будет реализован в срок. Индекс ПМСОФТ дал такую картину: объемы работ могут меняться более чем на 50%, технические решения не утверждены, основное оборудование выбрано, но это первый опыт китайской поставки, а обеспечивающая инфраструктура по энергии и очистным даже не прорабатывалась. По нашей оценке, проект находился на этапе «Выбор», а не «Реализации», хотя формально ФИР было пройдено.
Нарушена нормальная статистика портфеля. До 2023 года типичная картина портфеля проектов такая: после этапа «Оценка» в среднем 21% проектов должны быть остановлены (у лучших в классе — до 50%), а на этапе «Выбор» — в среднем 15% (у чемпионов — до 25%). На практике компании все больше уходят от этой картины. Нечеткие критерии отбора создают иллюзию обоснованности: проекты с высокой «видимостью», но низкой эффективностью получают приоритет перед рациональными инициативами, что искажает портфель и снижает отдачу от инвестиций. Этап «Выбор», отвечающий за качество отбора перед ФИР, чаще всего пропущен или выполнен частично, то есть мы наблюдаем те самые «открытые ворота».
ФИР принимается при точности оценки стоимости порядка ±30%. И зачастую это уже не временная мера, а новая управленческая норма. Подробнее эти выводы я разбирала в материале «Ошибка больше не прощается: проекты проигрывают из-за перегрузки».
Дрейф в «нечеткую логику» - не приговор, а описание реальности: изменчивость среды действительно делает детальную проработку на годы вперед менее осмысленной. Но у этого дрейфа есть цена, и платить ее нужно осознанно. Если вы принимаете ФИР при точности ±30%, у вас должны быть резервы, план ашурансов, зрелая команда и готовность пересмотреть решение гибко. Иначе получается вариант сталелитейной компании - только в российских условиях.
Мы фиксируем этот тренд одновременно в разных секторах экономики и считаем его одним из наиболее значимых изменений в практике управления капитальными проектами за последние годы.
Фактически классический Stage-Gate начинает работать по «нечеткой» логике. Это не обязательно ошибка. Современная среда действительно требует большей гибкости и скорости. Однако такая гибкость имеет цену. Если инвестиционное решение принимается в условиях высокой неопределенности, компания должна компенсировать это зрелой системой управления проектами, регулярными независимыми проектными экспертизами и высокими компетенциями проектных команд.
В заключение
По нашим наблюдениям, российские компании вступают в период, когда способность принимать инвестиционные решения в условиях высокой неопределенности становится не менее важной компетенцией, чем качество проработки проектов.
Этапно-гейтовый подход (стейджгейт) востребован, но меняется его содержание и критерии принятия решений на гейтах. Проектное управление остается прежде всего системой принятия решений. И успех проекта определяется не тем, насколько быстро он стартовал, а тем, насколько качественно были проверены его предпосылки до начала реализации.
Именно поэтому сегодня преимущество получают организации, которые умеют не только ускорять запуск проектов, но и объективно оценивать степень их готовности к реализации. Такой подход позволяет увидеть риски до того, как они превратятся в потери бюджета, сроков и инвестиционной эффективности. Инструментом здесь выступает проектная экспертиза (как внутренняя, так и внешняя независимая) с использованием индексов оценки готовности проекта (типа PRII) и рисков, которые связаны со слабой проработкой.
Источники данных: Independent Project Analysis (IPA), 2026; Edward Merrow, «Industrial Megaprojects»; исследования Бента Фливбьерга; ; ; бенчмаркинг и индекс PRII© АО «ПМСОФТ», 2026.
Адрес:
Россия, 119021, Москва, ул. Россолимо, дом 17, строение 3, этаж 4, помещение 1
Фрунзенская
Телефон:
+7 495 232 11 00
Email:
pmsoft@pmsoft.ru
Адрес:
Россия, 191123, Санкт-Петербург, Чайковского, дом 44, этаж 1, помещение 19
Чернышевская
Телефон:
+7 495 232 11 00 доб. 511, 514
Email:
pmsoft@pmsoft.ru
