Авторы: Владимир Нешкес, Екатерина Пужанова, Наталья Мещерекова
В крупных промышленных проектах закупки и поставки являются одной из наиболее рискованных и «узких» зон реализации. Даже при высоком уровне инжиниринговой проработки проектов и компетентном управлении строительством из‑за непоставки (либо неполной или несвоевременной поставки) даже одного критически важного комплекта оборудования проект может претерпеть задержку и отстать от графика, столкнуться с лавинообразным ростом дополнительных и затрат по логистике, столкнуться с необходимостью выполнения дополнительных работ и переделок.
Классическими причинами этого являются следующие:
В ответ на это в практике управления проектами формируются и используются инструменты типа:
Названия могут различаться в практике применения, но по сути речь идет о двух связанных реестрах:
Именно в связке PSR + DSR позволяют превратить закупки и логистику из «чёрного ящика», которым владеет лишь ограниченный круг специалистов, в управляемый процесс, тесно увязанный с проектным графиком.
Антикейс 1. «Гулкая пустота» между планом и реальностью закупок
Проектный офис имеет укрупнённый план закупок: известны бюджет и целевые даты «закончить закупки по направлению X к началу квартала Y». Но нет детализированного реестра закупочных пакетов (PSR) и прозрачного статуса по каждому из них.
В результате:
Без PSR закупки управляются больше по ощущениям и при помощи «ручного пожаротушения», чем по проактивной информации.
Антикейс 2. Неуправляемая логистика и “забытые” поставки
Даже если сами контракты заключены вовремя, отсутствие DSR, как структурированного реестра поставок, приводит к тому, что:
В результате:
Антикейс 3. PSR и DSR существуют в Excel файлах, но не работают как инструмент управления
Распространённая ситуация:
В результате:
Исторически первые аналоги PSR и DSR выглядели как:
С усложнением проектов и цепочек поставок (особенно при международной логистике, нестандартных грузах, длительных циклах изготовления оборудования) возникла необходимость:
В результате в крупные EPC‑подрядчики и заказчики:
Так, постепенно PSR и DSR из «вспомогательных Excel‑таблиц» превратились в одни из ключевых артефактов управления цепочками поставок в проектах.
Под PSR (Procurement Status Register или Procurement Schedule Register) в контексте проектных закупок разумно понимать Единый структурированный реестр всех закупочных пакетов проекта с указанием их состава, статусов, ответственных и ключевых дат (от инициации до заключения контракта, запуска производства и отгрузки заказчику).
Под PSR (Procurement Status Register или Procurement Schedule Register) в контексте проектных закупок разумно понимать Единый структурированный реестр всех закупочных пакетов проекта с указанием их состава, статусов, ответственных и ключевых дат (от инициации до заключения контракта, запуска производства и отгрузки заказчику).
Если MDR фиксирует поток документации, то PSR фиксирует поток контрактных обязательств по закупкам.

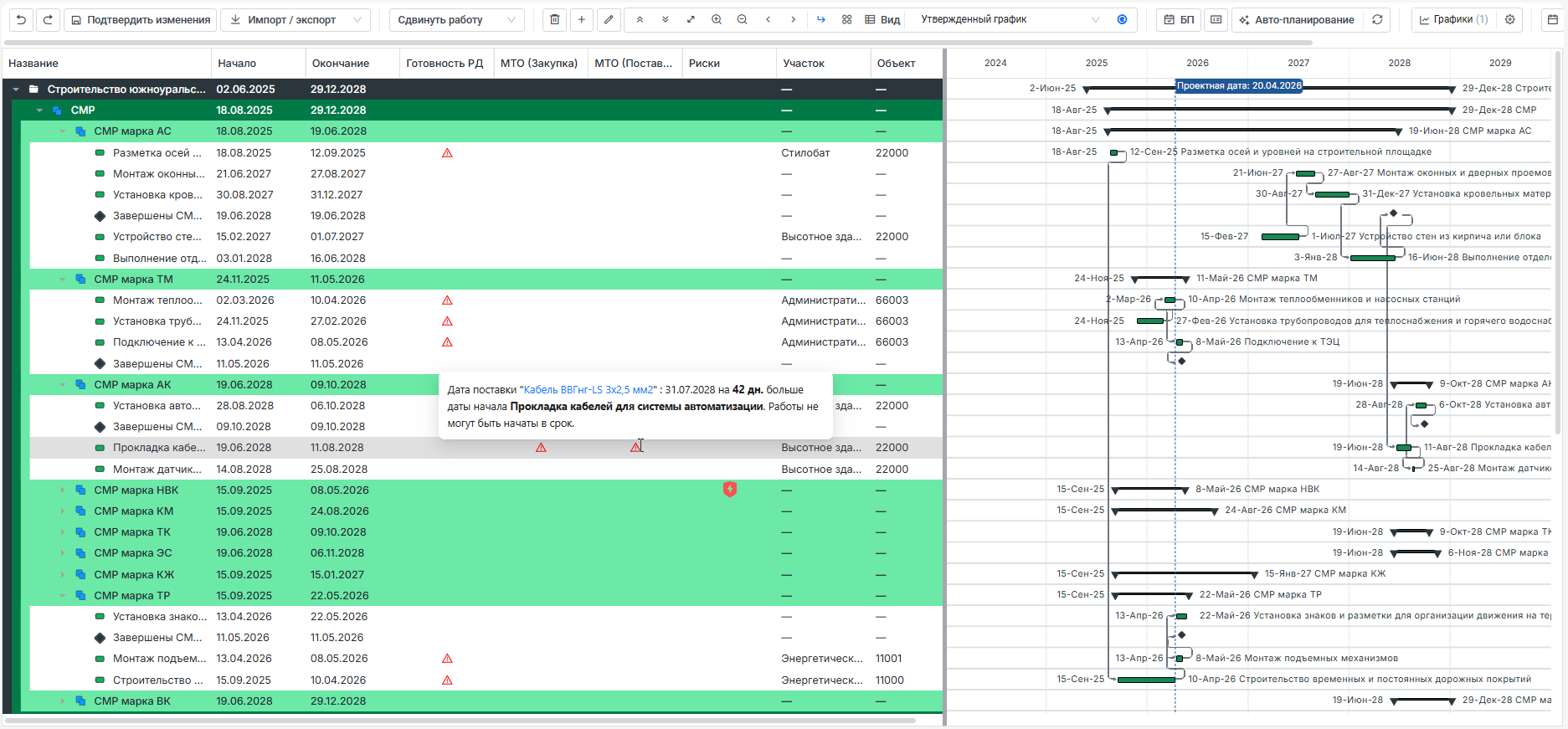

PSR может включать множество атрибутов и аналитических привязок и этот инструмент настраивается для каждого крупного проекта (или для каждой организации) индивидуально. В качестве иллюстрации в Таблице 1 показана упрощенная структура PSR.
Таблица 1. Упрощенная структура PSR (иллюстративно)

Ключевые особенности зрелого PSR:
DSR (Delivery Status Register или Delivery Schedule Register) — это детальный реестр поставок по каждому пакету закупки, отражающий цепочку: производство → отгрузка → международная логистика (если есть) → таможня (если нужна) → доставка до площадки → приёмка на склад → выдача в монтаж.
DSR (как и PSR) может содержать множество атрибутов и различной аналитики и требует донастройки для условий конкретных проектов или компаний. В качестве иллюстрации в Таблице 2 приведена упрощенная структура DSR.
Таблица 1. Упрощенная структура ВSR (иллюстративно)

В зрелом DSR обязательно присутствуют:
PSR и DSR дают возможность:
1. PSR в связке с MDR/VDR позволят выявлять позиции с длительным циклом изготовления/поставки, когда требуется разработка и приемка исходной технической документации, последующее изготовление, логистика, таможня и пр.
На практике для таких позиций поставок как можно раньше выпускаются ТЗ и заблаговременно стартуют закупочные процедуры, и далее в индивидуальном порядке контролируется текущий статус по PSR/DSR.
2. Интегрировать закупки с проектированием:
3. Управлять рисками поставок на основе получаемых данных
4. Повысить прозрачность видения ситуации для всех участников проекта:
В зрелых компаниях PSR и DSR «живут» не в отдельных Excel‑файлах, а в составе единой информационной среды проекта, т.е. интегрируются с системами календарно-сетевого планирования, включаются в качестве компонентов в информационные системы управления проектами и, разумеется, в системы управления логистикой.
Современные практики характеризуются следующим:
Обеспечен двусторонний обмен информацией между PSR/DSR и графиками проекта
График проекта обогащает данные о каждой закупке и, соответственно, поставке такими атрибутами, как WBS и привязка к конкретным работам графика (WBS‑элемент здесь показывает, что именно строится, а привязка к работам дает информацию о том, когда это начнет строиться).
Движение информации происходит и в обратную сторону: из PSR/DSR формируются ресурсно‑календарные графики обеспеченности и соответствующие отчёты об обеспеченности СМР материалами и оборудованием.
Создана связь PSR/DSR c MDR и VDR
Так, для каждого пакета закупки в PSR указывается, какие проектные документы (перечень таких документов «живет» в MDR) являются исходными для старта закупки и какие данные от поставщиков (перечень данных и список поставщиков «живут» в VDR) должны быть получены и в какой момент.
Такое обогащение информацией дает возможность избежать старта закупки по «сырым» или неподтверждённым данным и требовать от поставщика документацию в нужный для проекта момент.
Создан контур управления рисками закупок и поставок
На основе PSR/DSR ведётся реестр рисков по закупкам и поставкам (валютные риски, санкции, пропускная способность портов, ограничения дорог, расписаний и «узких мест» в ж/д, ограничения по габаритам и т.д.) и для значимых или критичных позиций поставки выполняется сценарное планирование (прорабатываются альтернативные маршруты, рассматриваются переносы сроков, изыскиваются резервные поставщики и др.).
В качестве инструментов в такой работе обычно используют «тепловые карты» по отклонениям поставок и ранжирование пакетов по их критичности для проекта.
Использование KPI и SLA
В договорах с поставщиками и логистическими операторами PSR и DSR включаются в состав приложений к договорам. При этом фиксируются KPI по срокам ключевых этапов, например, готовность к отгрузке, прибытие в порт, доставка на площадку и т.п.
Это стимулирует более точное планирование и своевременное информирование о задержках.
Цифровая аналитика и отчетность
На базе PSR/DSR строятся дашборды для руководства, демонстрирующие с различной детализацией и по различным выборкам обеспеченность проекта материальными ресурсами с фиксацией критических отставаний;
PSR/DSR дают аналитику по поставщикам, например, по факторам надежности, средних задержках, частоте нарушений условий и пр.), что создает основу для развития категорийных стратегий и стратегий закупок, а также пересмотра пулов поставщиков для будущих проектов.
Платформа PM.integrator обеспечивает сквозную цифровую связку не только реестров PSR и DSR, но и трассировку всех фундаментальных структур проектирования (MDR и VDR) в рамках единой информационной среды, где каждый элемент контура работает не изолированно, а как часть целостной инжиниринговой экосистемы координации.

Такая интеграция позволяет выявлять коллизии на ранних стадиях: например, система заранее сигнализирует, что задержка согласования чертежа в MDR сдвигает старт тендера в PSR, что, в свою очередь, создаёт риск срыва поставки в DSR и блокирует открытие фронта СМР.
Модель оценки прогресса на базе PSR и DSR позволяет не только детально понимать текущую прогресс по «снабжению», но и выявлять системные проблемы по шагам закупок и поставок, выявлять надежных поставщиков.

Благодаря тому, что все структуры, реестры и процессы ведутся в единой цифровой среде, команда проекта работает не «локальными» отчётами, а анализирует причинно-следственные связи между инженерной готовностью, закупками, логистикой и строительством. Это превращает управление интерфейсами ПИР–МТО–СМР из реактивного «тушения пожаров» в проактивный контроль.

Совместная работе в PM.integrator позволяет корректно определять приоритеты, учитывать интересы всех участников и контролировать общий «вектор» движения проекта к заданным показателям.
В практике управления проектами PSR и DSR – это не просто «очередные таблицы», а ключевые артефакты для планирования и контроля материальных ресурсов и реальная основа управляемости закупок и поставок
PSR и DSR – это инструменты, связывающие проектирование (через MDR/VDR), контрактацию и закупки, логистику, строительство и финансовое планирование.
Опыт показывает, что отсутствие или формальное ведение PSR/DSR приводит к запоздалому выявлению критических отставаний, хаотическому перераспределению приоритетов, росту затрат из-за на «пожарного» решения логистических проблем.
Современные практики демонстрируют, что интеграция PSR/DSR в общую цифровую среду проекта, увязка с MDR/VDR, графиками и информационной средой управления проектами, а также использование аналитик и KPI позволяют сокращать сроки и снижать неопределённости в поставках, снижать стоимость логистических рисков, обеспечивать более предсказуемое выполнение графиков проектов.
В перспективе ожидается, что развитие PSR/DSR будет связано с более глубокой интеграцией с системами прогнозной аналитики и риск менеджмента, использованием цифровых двойников логистических цепочек, автоматизацией обновления статусов (если данные от перевозчиков, таможни, будут поступать в автоматическом режиме или широкое распространение получат IoT трекеры ).
В совокупности это делает PSR и DSR серьезным инструментами не только оперативного управления закупками и поставками, но и стратегического управления цепочкой создания стоимости в крупных проектах.
1 Устройства, которые с помощью датчиков и связи через интернет отслеживают местоположение и состояние объектов в реальном времени/
Платформа PM.integrator обеспечивает сквозную цифровую связку не только реестров PSR и DSR, но и трассировку всех фундаментальных структур проектирования (MDR и VDR) в рамках единой информационной среды, где каждый элемент контура работает не изолированно, а как часть целостной инжиниринговой экосистемы координации проекта.
