PM.exchange – программный продукт, входящий в серию продуктов PM.soft, расширяющих функциональные возможности систем управления проектами с учетом потребностей российского рынка. PM.exchange предназначен для организации процессов сбора фактической информации по выполнению работ и автоматизации процедуры актуализации календарно-сетевых графиков проектов.
Программный комплекс PM.exchange 6 позволяет:
- выстроить процессы формирования суточных наряд-заданий, включая настройку формы представления наряд-заданий в соответствии с требованиями конкретной организации;
- организовать сбор фактических данных (факта) от различных исполнителей, работающих на территориально удаленных площадках и не имеющих прямого доступа к графикам проекта;
- оперативно утверждать внесенные исполнителями фактические данные, вести историю представлений заполненных фактическими данными заданий;
- автоматизировать процедуру актуализации графиков выполнения работ и анализировать исполнение месячных и недельно-суточных заданий по объемам.

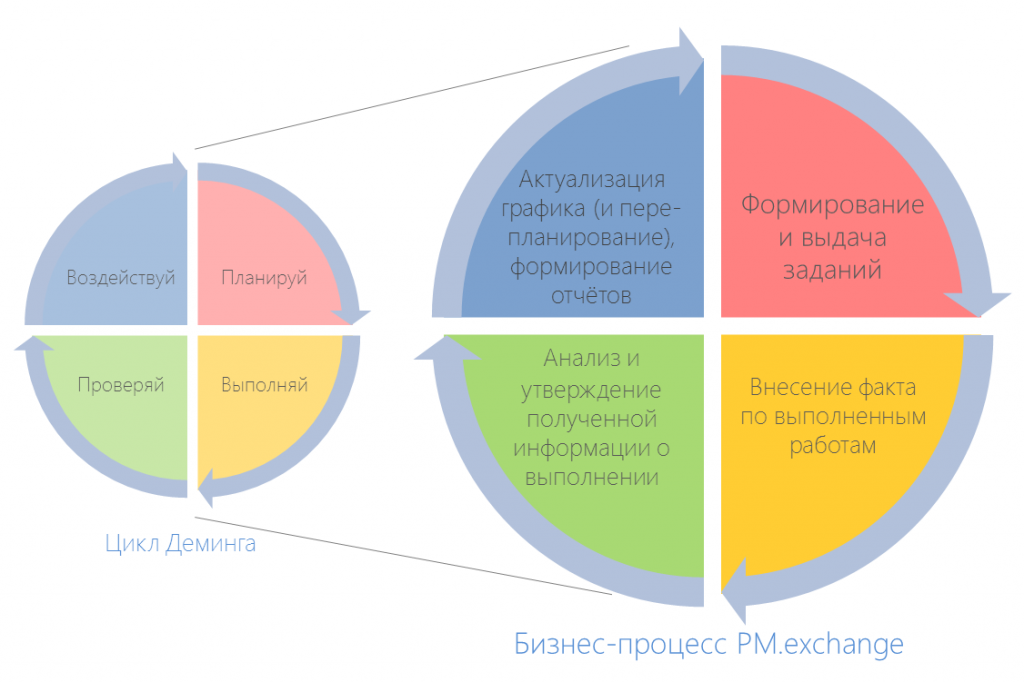

Зачастую, процесс сбора фактических данных построен по следующему алгоритму:
- на регулярной основе формируются и оперативно согласуются задания для всех исполнителей с выбранными работами предстоящего периода;
- затем исполнители вносят фактические данные по выполнению работ;
- фактическая информация проверяется на корректность и соответствие выполненных объемов запланированным;
- утверждаются фактические данные на уровне руководителей;
- после чего актуализируются работы текущего периода в графике.
Сложность данного процесса дополнительно увеличивается при работе в территориально-распределенных компаниях, а также компаниях, реализующих проекты на удаленных площадках с потенциально слабыми или нестабильными каналами связи. К тому же большинство встроенных в ИСУП инструментов ориентированы, традиционно для западных решений, на внесение ежедневного факта по трудовым ресурсам. В то время как в условиях российских проектов необходимо отслеживать, в том числе, и выполнение физических объемов. На практике, не такая сложная, на первый взгляд, задача сбора факта и актуализации графиков является головной болью для многих компаний из-за организационных и административных препятствий и большого объема информации.
PM.exchange позволяет сократить трудозатраты на актуализацию графиков проектов и выстроить работу в рамках единых правил и норм со всеми участниками проекта, в том числе находящимися на удаленной площадке.
Первые версии PM.exchange появились на Российском рынке в 2005 году. Последняя версия PM.exchange – версия 6, была впервые продемонстрирована на Международной конференции ПМСОФТ по управлению проектами, прошедшей в конце мая 2013 года в Москве. На данный момент PM.exchange используется порядка в десятках компаний, среди которых есть представители заказчиков и генподрядных компаний, а также проектные институты.
К новым возможностям продукта относится:
- сбор фактических данных о ежедневном выполнении по физическим объемам, материальным, трудовым и не трудовым ресурсам;
- настраиваемый процесс утверждения фактической информации;
- передача исполнителям дополнительной информации по работам (через заметки и пользовательские поля).
Подробную информацию о функциональных возможностях нового релиза, а также условия покупки или обновления до версии 6 с более ранних версий можно получить в отделе продаж ГК ПМСОФТ (sales@pmsoft.ru или +7 (495) 232-1100 доб. 1).
Информация о прошлых версиях программыОпции и услуги
Обзор функциональных возможностей
Видеоматериалы
Лицензирование
Готовые решения
Техническая поддержка
Запрос демоверсии
Информация о прошлых версиях / Сравнение версий
PM.exchange предназначен для поддержки процессов формирования плановых заданий и сбора информации о фактическом выполнении работ проекта. Решение обеспечивает возможность удаленной работы с ORACLE's Primavera, даже если нет постоянного подключения к базе данных по проектам.

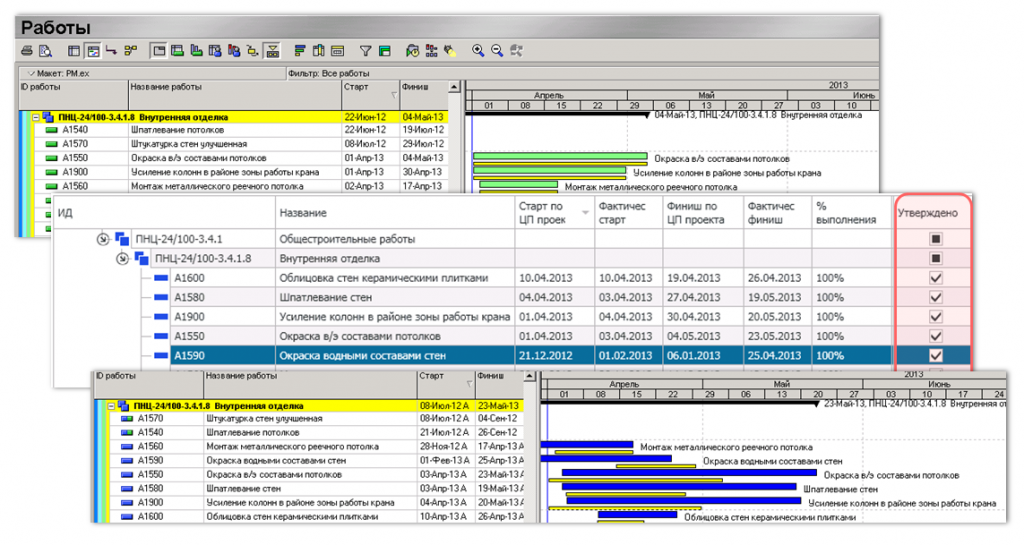

При помощи модуля Manager диспетчер проекта (или планировщик) формирует задания для ответственных исполнителей. В задания выгружаются работы с назначенными на работу ресурсами, расходами и шагами из базы данных Primavera. Для удобства формирования заданий в PM.exchange предусмотрены настраиваемые фильтры по кодам работ, основному ресурсу и дате старта. Сформировав задание и сохранив его в файл, Диспетчер проекта отправляет его ответственному исполнителюпо электронной почте или любым иным доступным способом.

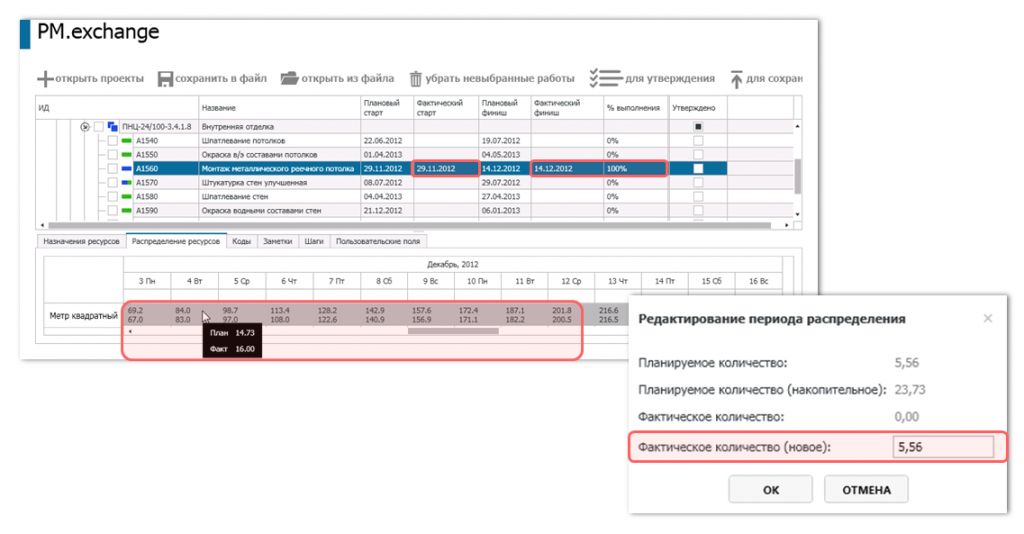

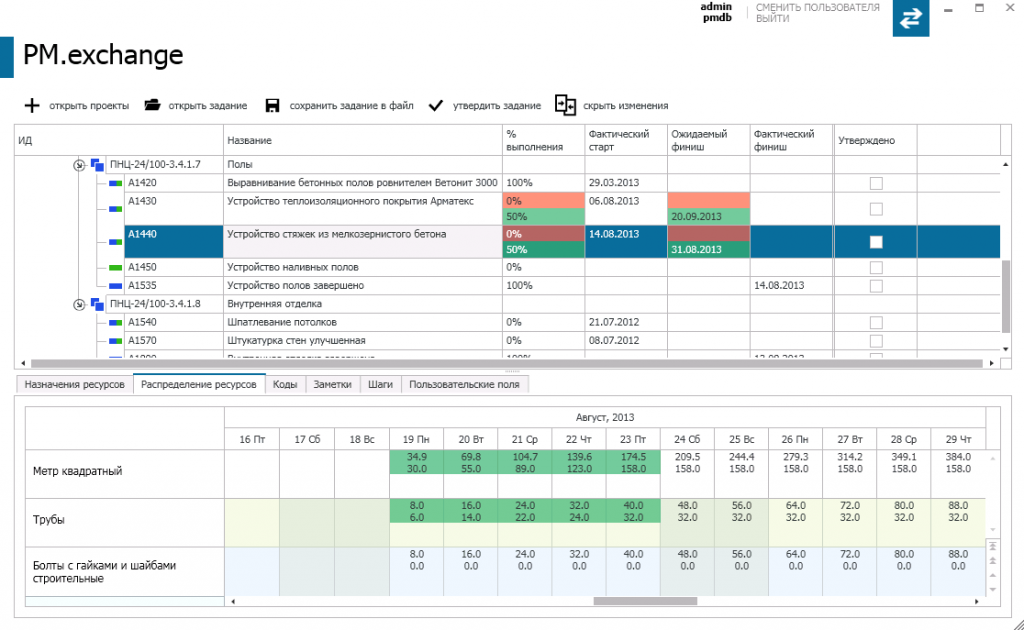

Ответственный исполнитель при помощи модуля Client вводит фактические данные по работам, после чего сохраняет изменения в файл и отправляет его обратно диспетчеру проекта.
Получив файл с фактическими данными, диспетчер может произвести сравнение информации в файле с информацией в базе данных Primavera. При необходимости диспетчер может внести коррективы в полученный файл. Далее, нажав кнопку, диспетчер обновляет информацию по работам в базе данных.
